Carte interactive
Contexte
Deux projects d'envergure sont en cours à Clichy et à Saint-Ouen : la ZAC Seine Liberté1 et la ZAC Des Docks2. La ZAC Des Docks de Saint-Ouen touche à sa fin, quant à la ZAC Seine Liberté, elle est en cours de réalisation, la concession d'aménagement a été signée en début 20253.
Projets listés

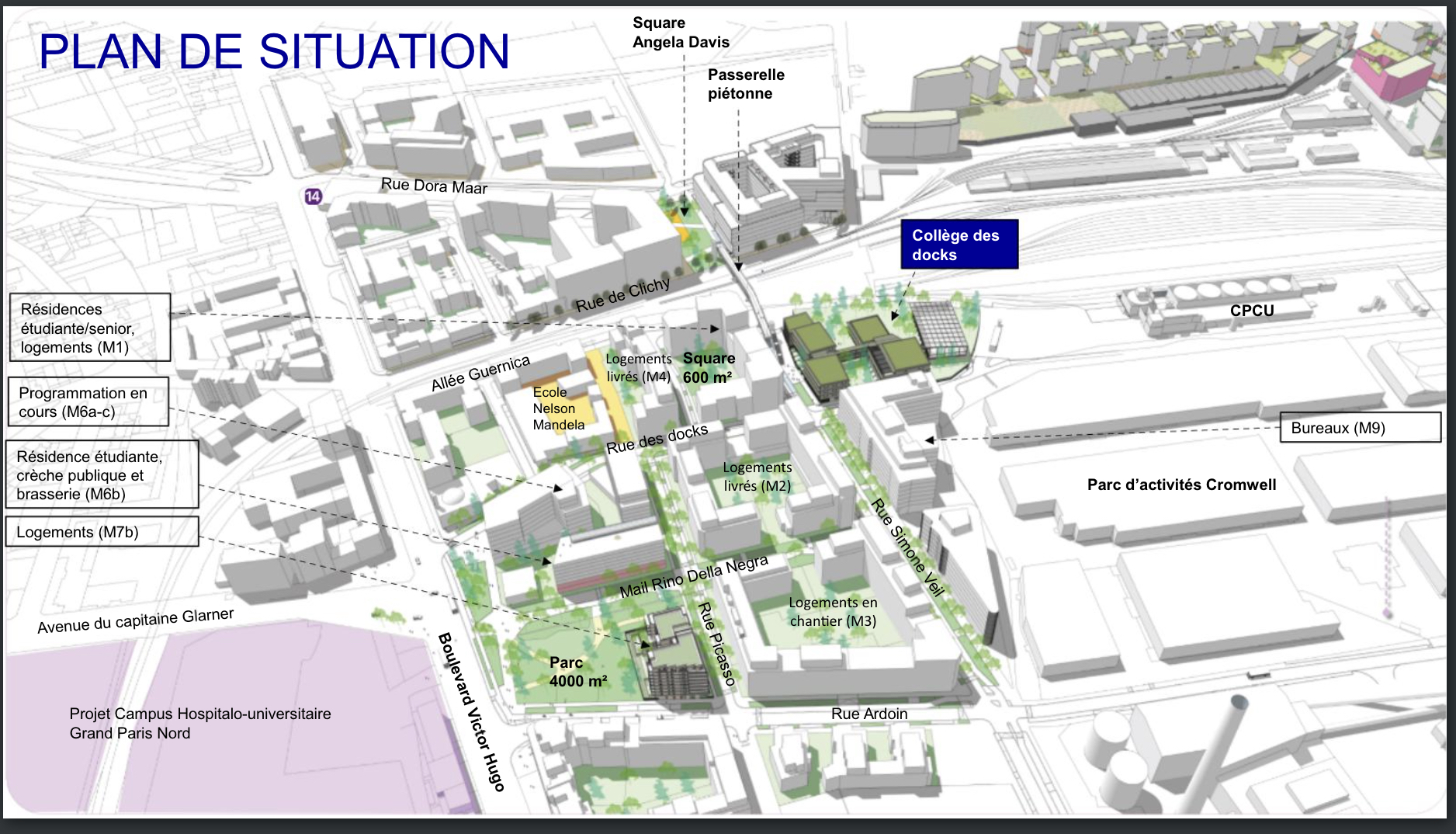

Le collège des Docks
Contexte

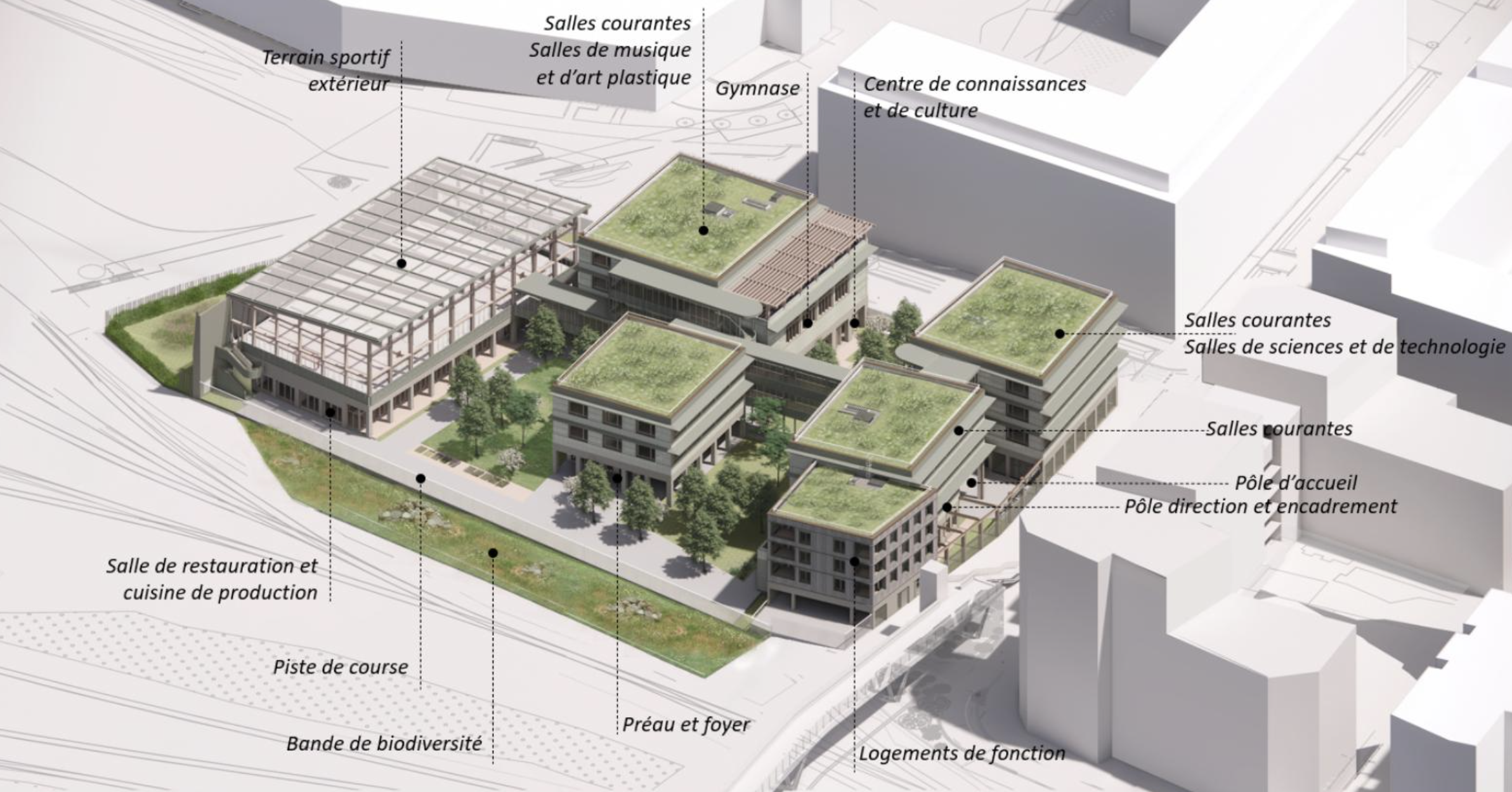

Le cinquième collège de Saint-Ouen devrait accueillir 750 élèves en classes courantes dans le quartier des Docks.

Afin de permettre un accès plus court au collège une passerelle est envisagée au dessus des rails du RER. Cependant aucune information officielle n'a été communiquée à ce jour quant à la réalisation de cette passerelle.
État d'avancement
Le collège des Docks est en cours de réalisation. Les travaux de construction ont démarré en 2024 et étaient prévus pour se terminer en septembre 20265 mais ont été reportés à 20275.
Le poste électrique de Saint-Ouen-sur-Seine
Contexte
Pour libérer 9 hectares de foncier au profit du projet d’aménagement de la ZAC de l’écoquartier des Docks, RTE reconstruit le poste électrique 225 000 volts de Saint-Ouen-sur-Seine.
Le poste électrique aérien situé actuellement à proximité de la rue des bateliers et de la rue Pablo Picasso sera déplacé sur une parcelle adjacente. Pour offrir une meilleure intégration dans le futur quartier, ce poste sera reconstruit dans une technologie plus compacte, dite « poste sous enveloppe métallique » et intégré dans un bâtiment. Celui-ci a fait l’objet d’une consultation architecturale pour garantir sa meilleure insertion dans le paysage urbain.
Le déplacement du poste électrique devrait permettre de libérer suffisament d'espace pour que la rue Simone Veil soit prolongée de la rue des Bateliers à la rue Ardoin.
État d'avancement
Les travaux ont démarré et sont prévus pour se terminer en 20286.

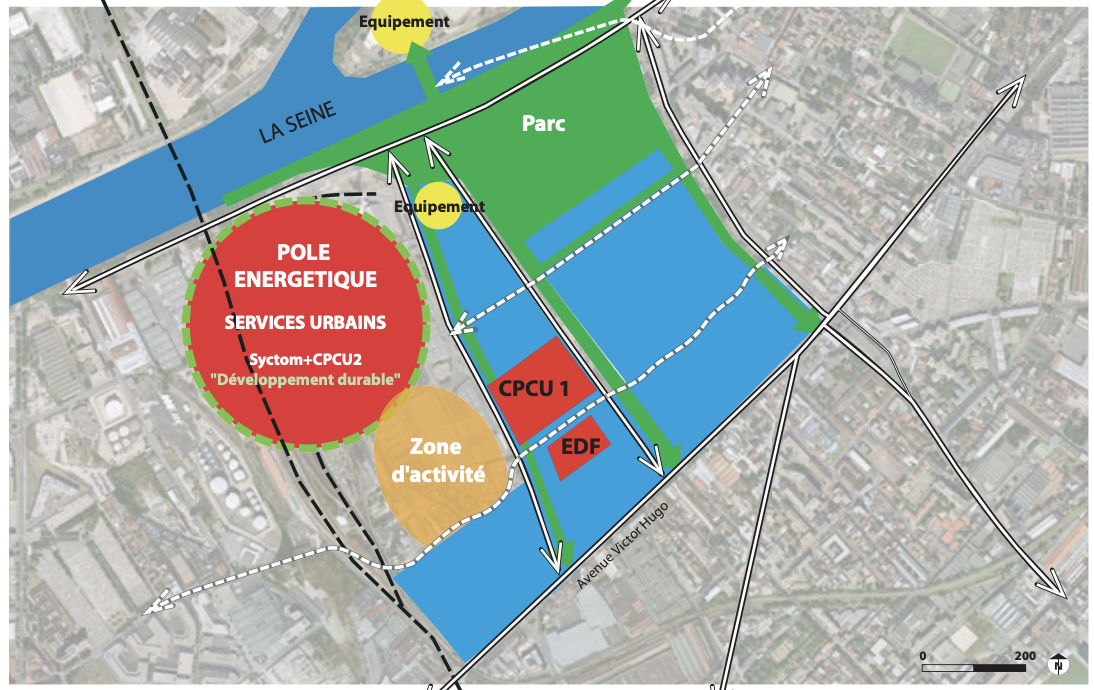

L'ancien site CPCU de Saint-Ouen
Contexte
Le site CPCU (chauffage urbain) de Saint-Ouen est actuellement situé Rue Ardoin, il était prévu que le site soit déplacé plus proche du site de traitement des déchets SYCTOM afin de libérer des terrains des logements supplémentaires15.

État d'avancement
Aucun travaux n'ont été réalisés à ce jour et il semblerait que le projet ne soit plus d'actualité, aucune information officielle n'a été communiquée à ce jour.
Le pôle bus de Saint-Ouen
Contexte
Le pôle bus de Saint-Ouen est un projet de construction d'un pôle bus dans la ZAC Des Docks de Saint-Ouen au niveau de la station de métro Saint-Ouen.
Ce pôle bus est contesté par les habitants du quartier, La Région et Ile-de-France Mobilités doivent revenir avec des propositions d'après le compte-rendu du conseil de quartier des Docks de décembre 202413.
État d'avancement
Aucun travaux n'ont été réalisés à ce jour.
La rue Pierre à Saint-Ouen
Contexte
La rue Pierre à Saint-Ouen est actuellement en pleine construction avec la réalisation de plusieurs projets de logement.
Les projets de logement sont notamment portés par Emerige14 avec les projets Rue Pierre, Rue Pierre Chapitre 2, Rue Pierre Chapitre 4, Duo des Docks, Square des Docks et Realites14 avec le projet Botanica.
État d'avancement
Tous les projets cités ci-dessus sont en cours de construction. Les premiers logements devraient être livrés d'ici fin 2025-début 2026 et les derniers logements devraient être livrés d'ici mi 2027.
Les bords de Seine
Context

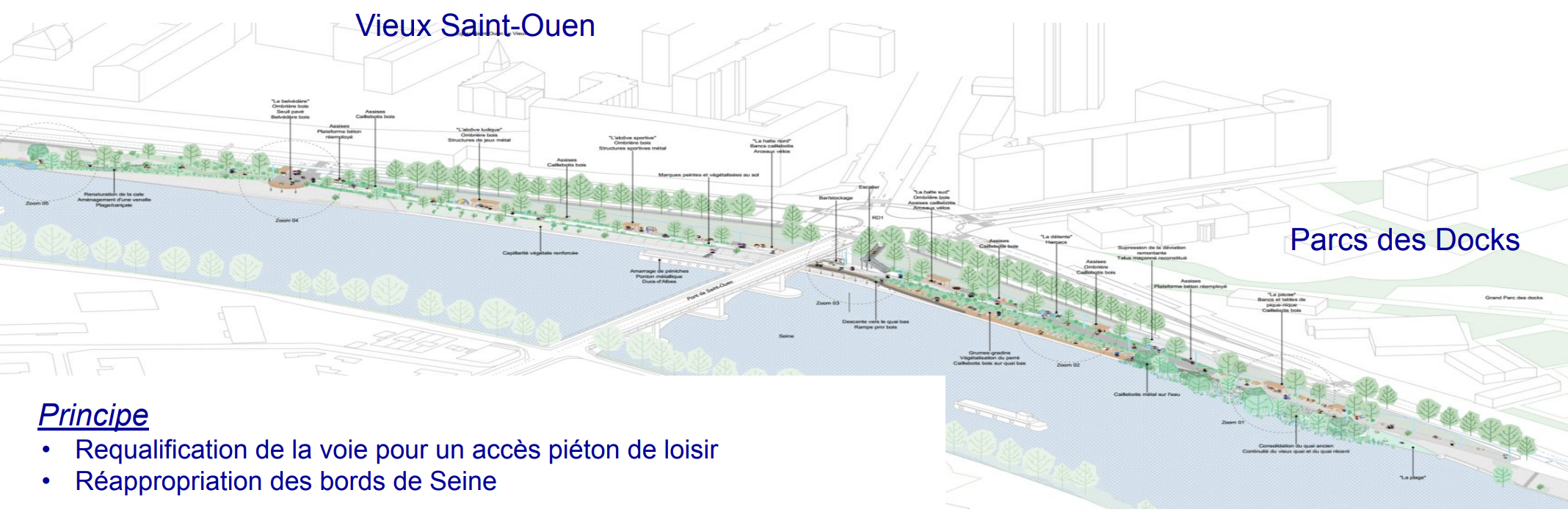

D'après les comptes-rendus de conseil de quartier des Docks de 2024, les bords de Seine de Saint-Ouen doivent être aménagés dans les années à venir afin d'améliorer les berges et les rendre accessibles au public.12

État d'avancement
Aucun travaux ne sont visibles à ce jour et nous n'avons pas d'informations officielles sur les travaux à venir.
Les quais de Seine
Contexte

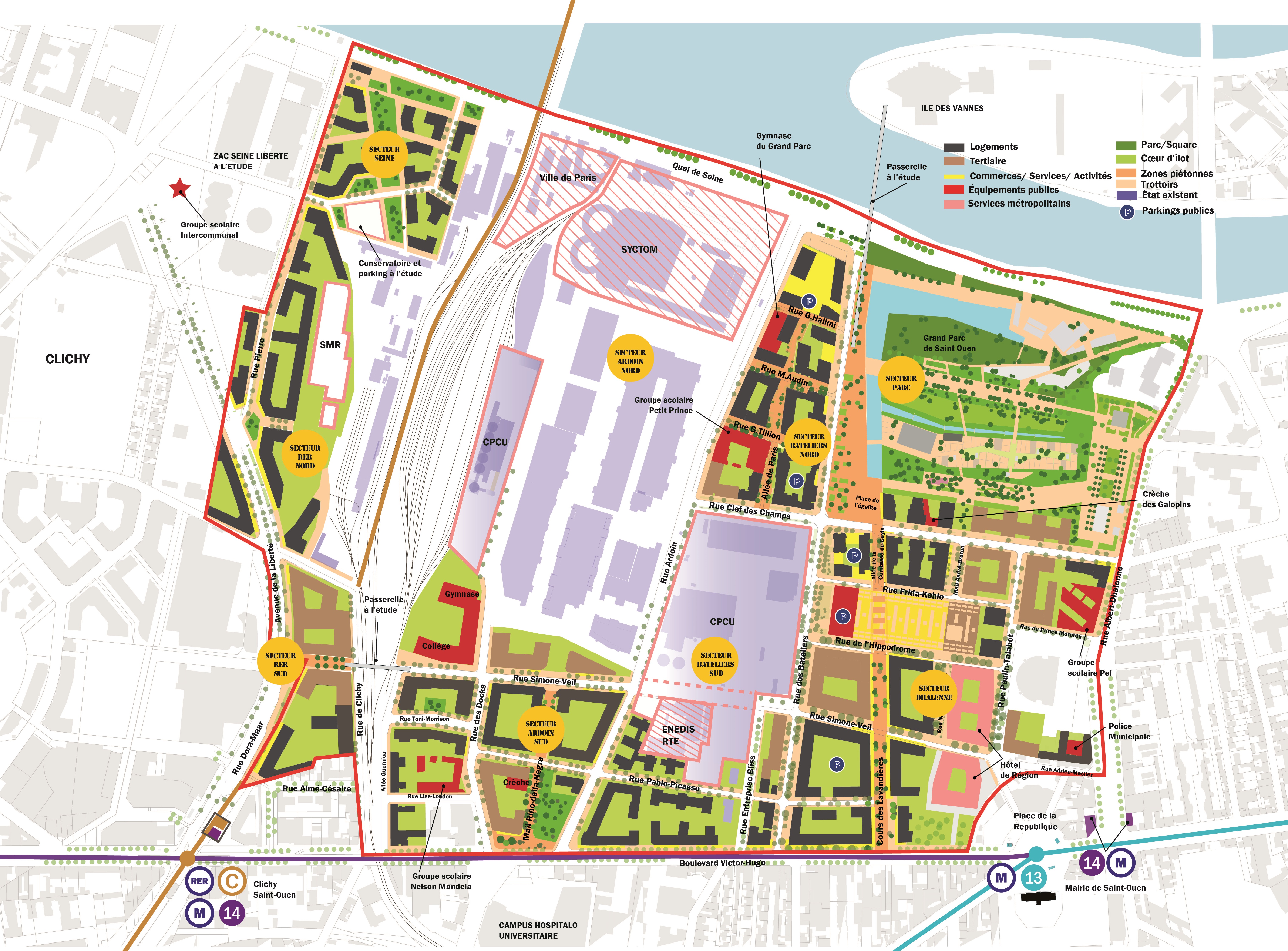

Les quais de Seine sont un projet de construction dans la ZAC Des Docks de Saint-Ouen. Le projet vise à démolir les bâtiments situés aux abords de la rue Pierre et de la Seine.
Ce projet de construction est réalisé par Emerige9.

État d'avancement
Une partie des batiments situés rue Pierre ont été démolis fin 2024. Le permis de démolition pour la partie quai de Seine a été approuvé et affiché en mars 2025.

Les travaux de construction devraient démarrer d'ici fin 2025 ou début 2026 pour une livraison des logements prévue fin 2028.

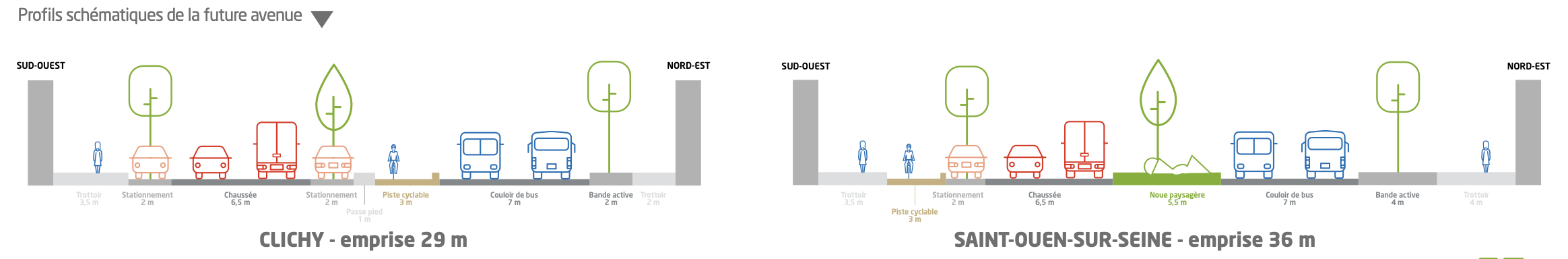

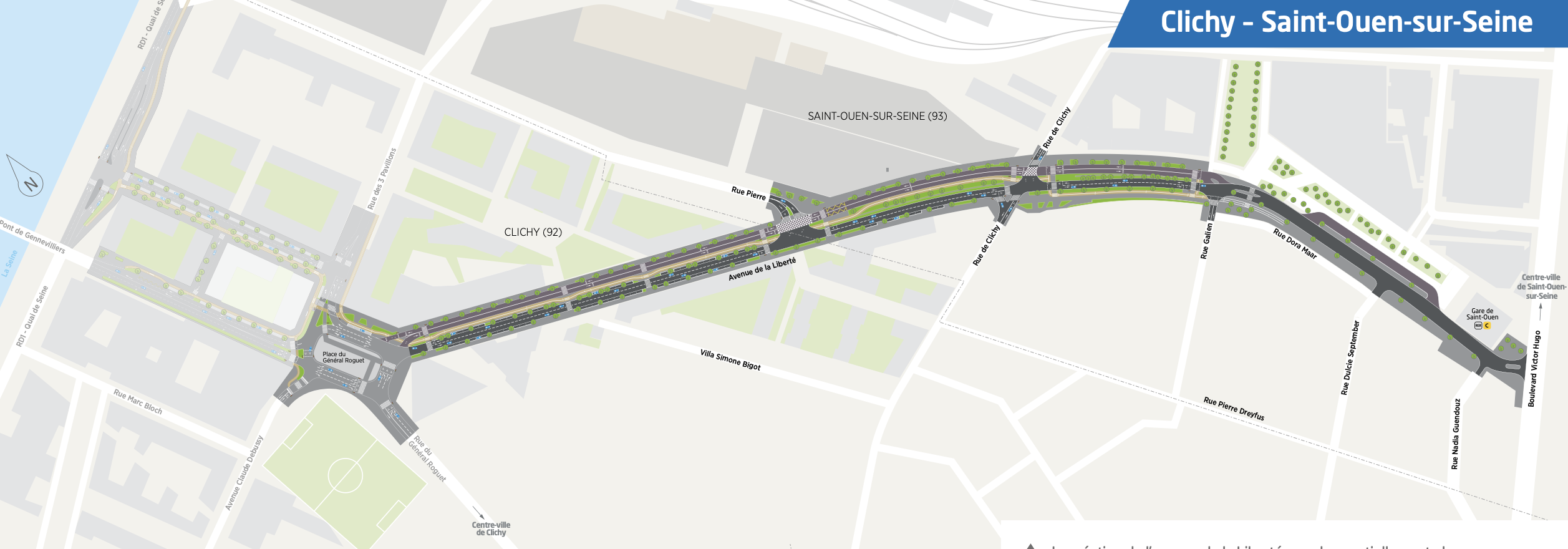

L'avenue de la Liberté
Contexte

État d'avancement

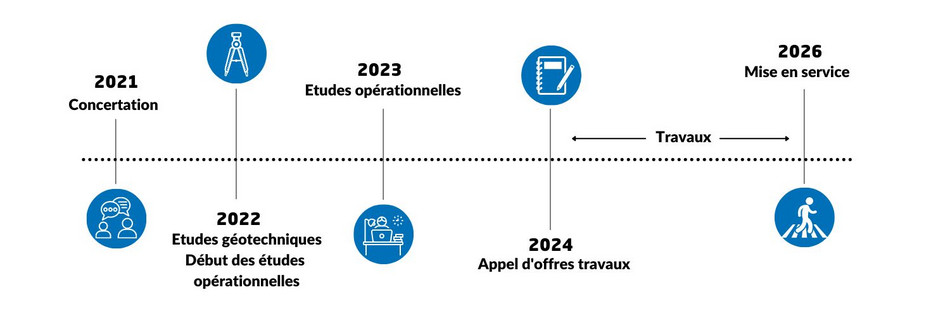

Prévue pour 2026, la réalisation de l'avenue de la Liberté n'a pas encore démarré et le début des travaux devrait être reporté à 2027 d'après la concertation publique de mai 20254.

La ZAC Seine Liberté
Contexte
La ZAC Seine Liberté est un future ÉcoQuartier mixte proposant environ 1 250 logements d'ici 2034, 1 500 m² de commerces de proximité, 5 600m² de surface d’activité, un groupe scolaire avec gymnase et des espaces verts (parc public de près de 2,4 hectares).7
Ce quartier est situé à l'est de la ville de Clichy, à proximité de la Seine et de la ZAC Des Docks de Saint-Ouen.
Voir plus d'informations dans le dossier de présentation4

État d'avancement

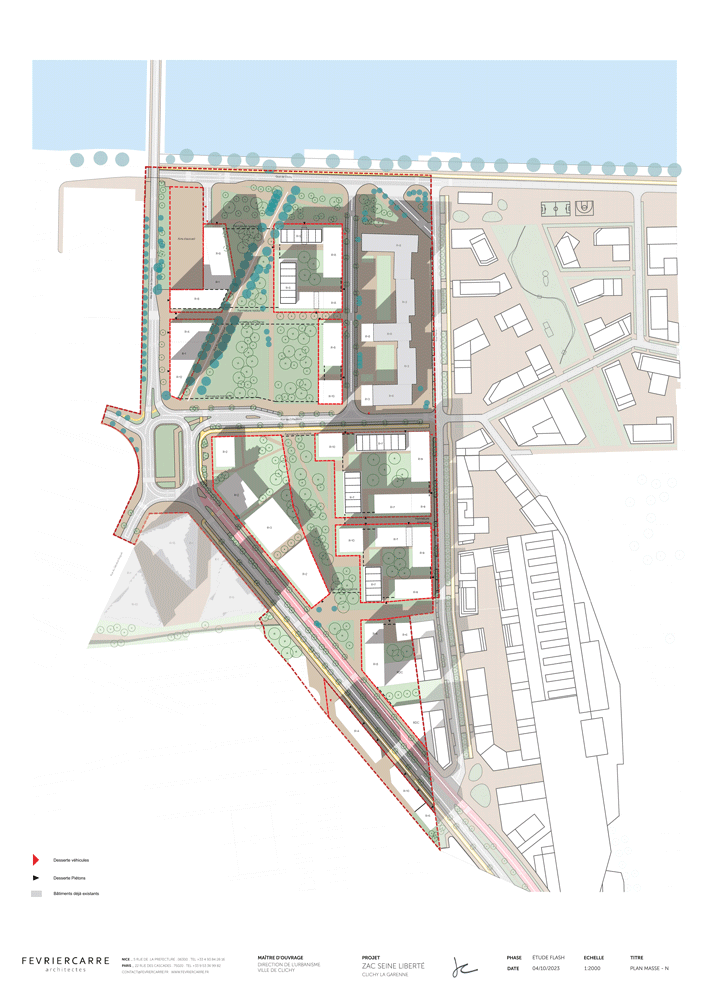

La concession d'aménagement a été signée en début 20253. Des travaux de demolition ont démarré en mai 2025 dans le secteur sud de la ZAC.
À horizon trois ans à partir de 2025, les premières réalisations devraient concerner l’école intercommunale, l’aire d’accueil des gens du voyage et les infrastructures routières.
L'aire des gens du voyage
Contexte
Afin de construire l'école intercommunale ainsi que les logements prévus dans la ZAC Seine Liberté, il est nécessaire de déplacer l'aire des gens du voyage actuelle située sur l'ancien site de la fourrière de Clichy.
Cet aire doit être déplacée à l'ouest du projet au niveau de la D17.
État d'avancement
Aucun travaux n'ont été réalisés à ce jour et l'aire des gens du voyage est toujours présente sur l'ancien site de la fourrière de Clichy.
Les travaux devraient démarrer en 2026.
L'école intercommunale de Clichy
Contexte
L'école intercommunale de Clichy est un projet de construction d'une école primaire et dans la ZAC Seine Liberté qui pourrait également accueillir des élèves de la ZAC Des Docks de Saint-Ouen8.

État d'avancement

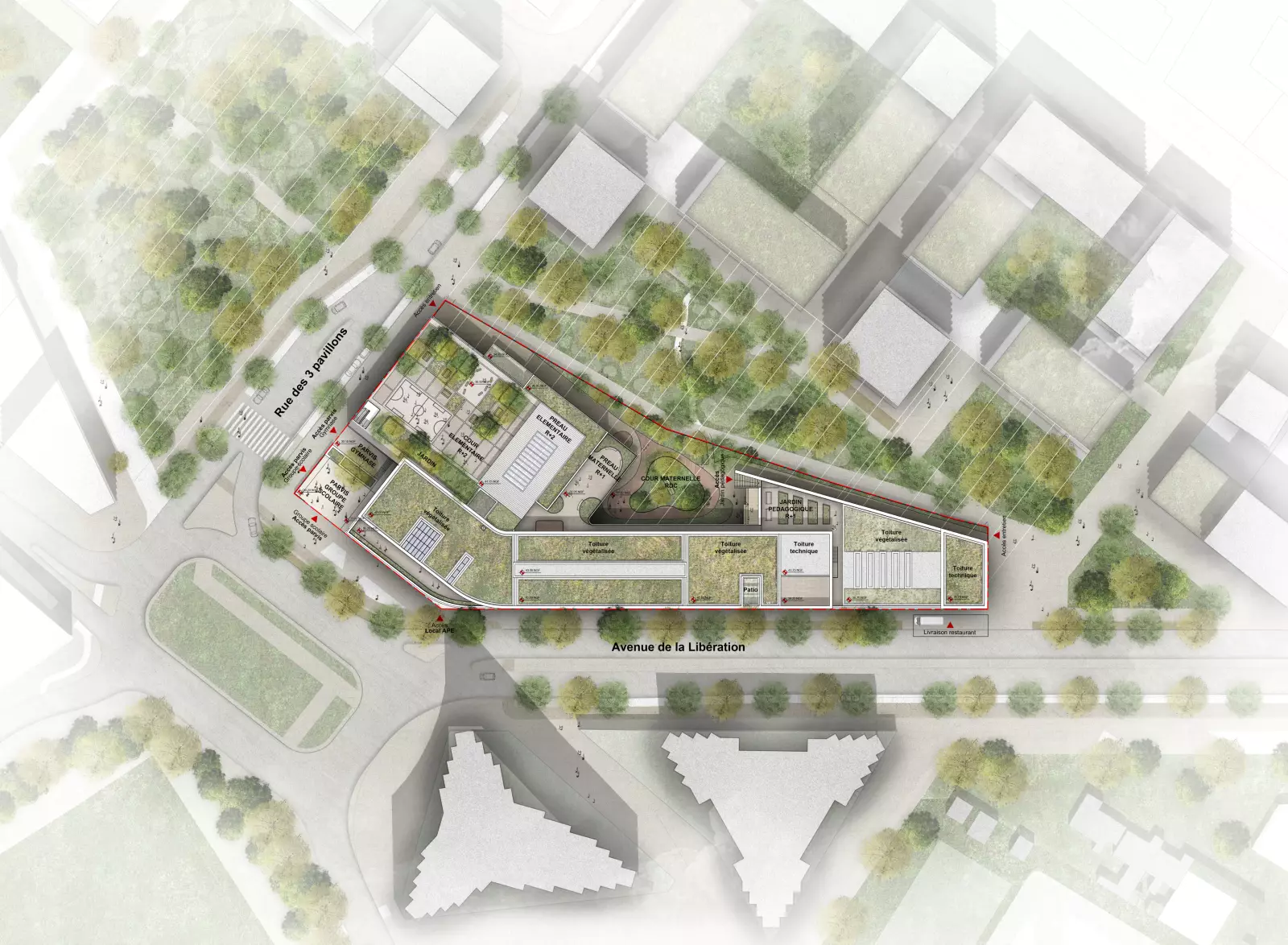

Aucun travaux n'ont été démarrés à ce jour, les travaux devraient être terminés d'ici la rentrée 2027.
Le secteur Sud
Contexte
Le secteur Sud de la ZAC Seine Liberté doit contenir l'école intercommunale, l'avenue de la Liberté, et des logements.

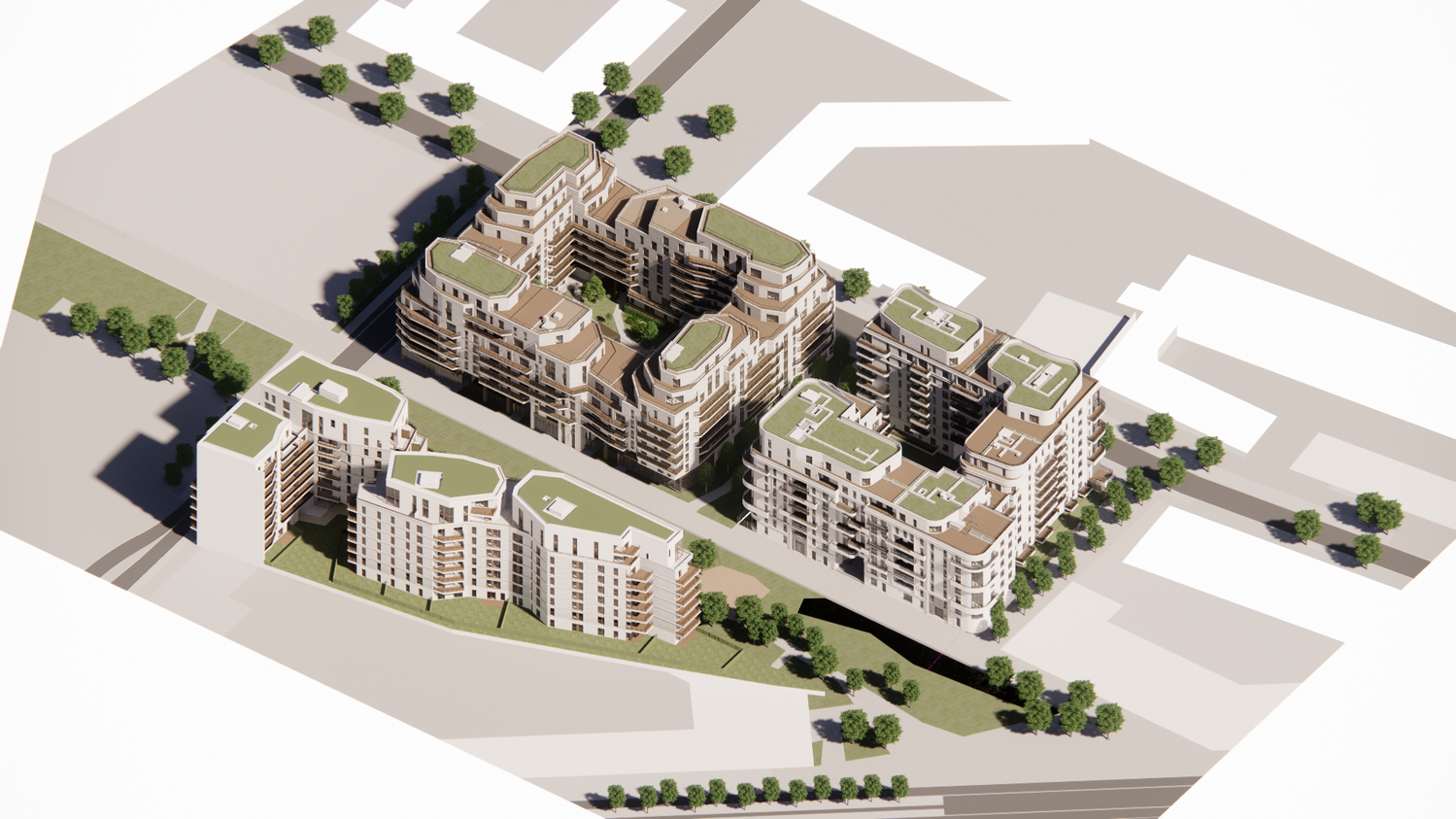

Un projet de logement (rue Pierre, sur l'ancien site de Total Energies) est porté par Brownfields, Cogedim et Serpi10.

État d'avancement

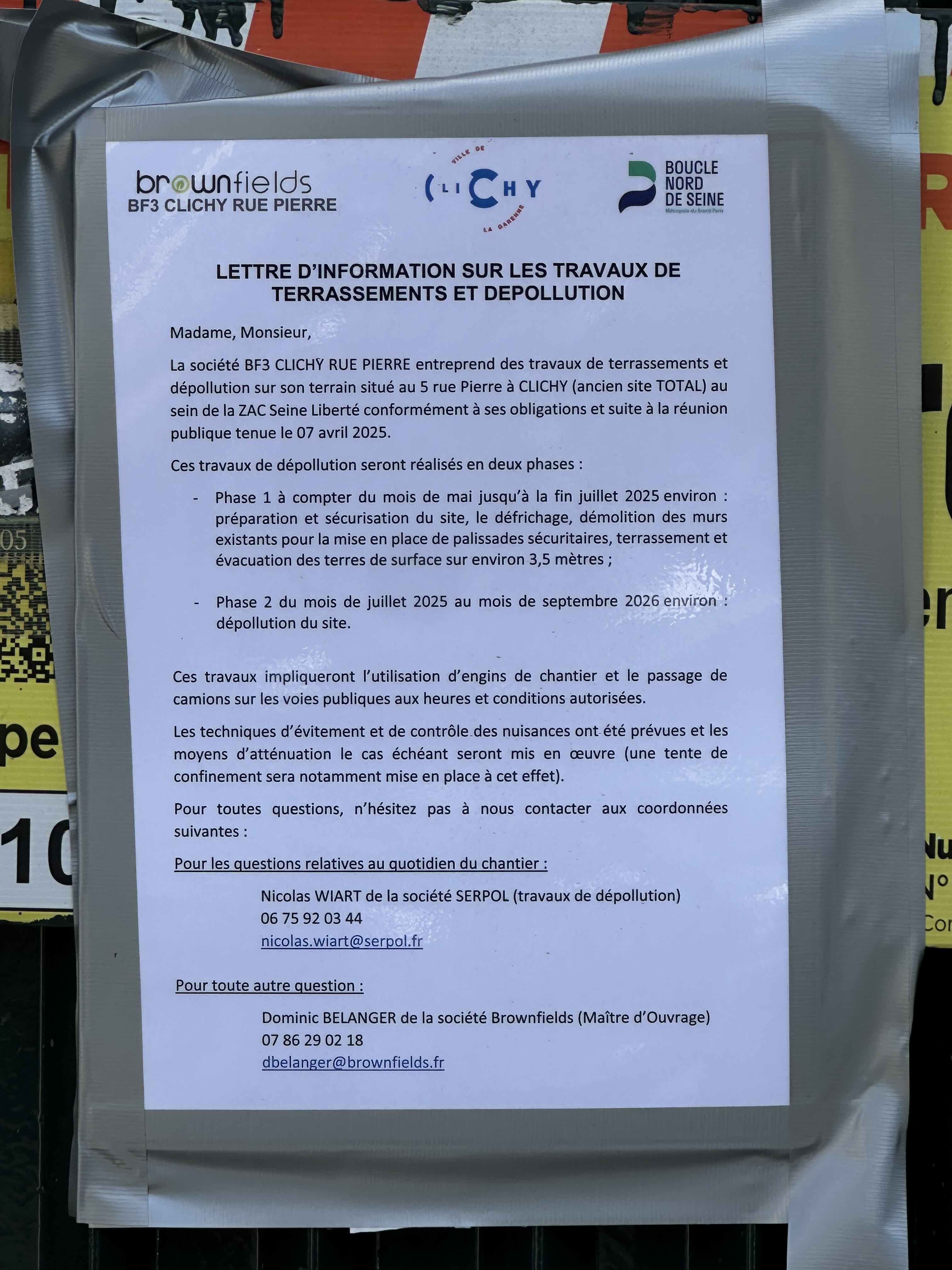

Les travaux de demolition ont démarré en mai 2025 sur l'ancien site de Total Energies, la phase de dépollution devrait commencer en juillet 2025 jusqu'à septembre 2026.

Le secteur Nord
Contexte
Le secteur Nord de la ZAC Seine Liberté doit contenir l'aire d'accueil des gens du voyage et des logements.
État d'avancement
Aucun travaux n'ont été réalisés à ce jour.
Références
- https://www.ville-clichy.fr/440-le-projet-seine-liberte.htm
- https://www.ecoquartiers.logement.gouv.fr/operation/219/
- https://www.bouclenorddeseine.fr/2025/01/15/lancement-de-la-concession-seine-liberte-a-clichy/
- Dossier de la ZAC Seine Liberté
-
https://www.saint-ouen.fr/actualites/13-actualites/1771-a-quoi-ressemblera-le-cinquieme-college-de-saint-ouen.html
https://seinesaintdenis.fr/enfance-education-jeunesse/education/travauxdescolleges/article/college-des-docks - https://www.rte-france.com/projets/nos-projets/reconstruction-poste-electrique-saint-ouen-sur-seine#Lederouledestravaux
- https://www.ville-clichy.fr/440-le-projet-seine-liberte.htm
- https://www.valerogadan.fr/projet/clichy-la-garenne-groupe-scolaire-intercommunal-500-eleves/
- https://www.emerige.com/ile-de-france/93/saint-ouen/rue-pierre-chapitre-5/
- https://pp.brownfields.oswaldorb-digital.fr/actualites/a-clichy-sur-seine-premiere-cession-en-tiers-demandeur-pour-total-energies-avec-brownfields
- https://www.if-architectes.fr/liberte-clichy
-
Compte-rendu du conseil de quartier des Docks de juin 2024
Présentation du conseil de quartier des Docks de juin 2024 - Compte-rendu du conseil de quartier des Docks de décembre 2024
-
https://www.emerige.com/ile-de-france/93/saint-ouen/rue-pierre-chapitre-2/
https://immo.realites.com/programmes/botanica - Saint-Ouen - Production d'énergie rapport de 2007
